In het kort:
- De Vlaamse renovatieverplichting is geen kostenpost, maar een kans om de waarde van uw woning significant te verhogen.
- De sleutel tot succes is een strategisch renovatie-masterplan dat de juiste volgorde van werken vastlegt en dure fouten vermijdt.
- Focus op het correct plaatsen van ramen vóór gevelisolatie, het vermijden van koudebruggen en het optimaal timen van premie-aanvragen.
- Een doordachte renovatie naar EPC-label A kan niet alleen uw energiefactuur verlagen, maar ook de verkoopprijs met tienduizenden euro’s verhogen.
U hebt net een oudere woning in Vlaanderen gekocht met een EPC-label E of F. Proficiat! Maar de vreugde wordt al snel getemperd door de realiteit van de renovatieverplichting: u moet binnen de vijf jaar ingrijpende energetische werken uitvoeren. Voor veel eigenaars voelt dit als een zware, onoverzichtelijke last. De gedachten gaan meteen naar isoleren, nieuwe ramen plaatsen en een warmtepomp installeren. Het lijkt een checklist die u moet afvinken voor de overheid.
Maar wat als de volgorde verkeerd is? Wat als uw gloednieuwe ramen de latere, noodzakelijke gevelisolatie technisch onmogelijk of peperduur maken? Wat als uw zelfgeplaatste isolatie ongemerkt voor condens en schimmel zorgt door het creëren van koudebruggen? De harde realiteit is dat een ondoordachte renovatie meer problemen kan creëren dan oplossen, en duizenden euro’s aan premies kan mislopen.
Dit artikel doorbreekt de ‘checklist’-mentaliteit. We benaderen de renovatieverplichting niet als een kost, maar als een strategische investering in de toekomst van uw woning. De sleutel is niet simpelweg isoleren, maar het opstellen van een coherent renovatie-masterplan. We focussen op de cruciale, vaak over het hoofd geziene details: de juiste volgorde van werken, de fiscale afweging tussen renoveren en slopen, en de timing van premie-aanvragen. Zo verandert een wettelijke verplichting in een project dat niet alleen aan de normen voldoet, maar uw woning ook comfortabeler, gezonder en aanzienlijk meer waard maakt.
Dit artikel is uw leidraad. We doorlopen de strategische stappen en veelgemaakte fouten om uw totaalrenovatie in goede banen te leiden. Ontdek hieronder hoe u elke fase van het proces optimaliseert.
Inhoudstafel: Uw stappenplan voor een geslaagde energetische renovatie
- Waarom is uw huis na renovatie naar label A plots 15% meer waard op de markt?
- Hoe vermijdt u dat u uw nieuwe ramen moet uitbreken voor de isolatiewerken?
- Renoveren of slopen: wat is fiscaal interessanter met het 6% BTW-tarief?
- De koudebrug-fout: waarom uw zelfgeplaatste isolatie voor schimmel zorgt
- Wanneer moet u de Mijn VerbouwPremie aanvragen om geen geld mis te lopen?
- Wanneer zijn zonnepanelen nog rendabel nu de terugdraaiende teller weg is?
- Wanneer verkoopt u een pand best om de meerwaardebelasting te vermijden?
- Hoe haalt u EPC-label A in een rijwoning zonder uw volledige spaarrekening te plunderen?
Waarom is uw huis na renovatie naar label A plots 15% meer waard op de markt?
De renovatieverplichting wordt vaak gezien als een pure kost, maar de cijfers tonen een ander beeld. Een sprong naar een gunstig EPC-label is een van de meest rendabele investeringen die u kunt doen. De ‘energetische meerwaarde’ is geen abstract concept meer; het is een harde realiteit op de Vlaamse vastgoedmarkt. Kopers zijn zich steeds meer bewust van de torenhoge energiekosten van een slecht geïsoleerde woning en zijn bereid aanzienlijk meer te betalen voor een energiezuinig huis. Zo tonen cijfers van notaris.be aan dat een woning met een goed label in vier jaar tijd gemiddeld 23 procent duurder is geworden.
De ERA Barometer van 2024 stelt het nog scherper: de verkoopprijs voor een woning met EPC-label A lag vorig jaar 26% hoger dan die voor een vergelijkbaar huis met label D. Een woning met label F werd zelfs voor 13% minder verkocht dan diezelfde referentiewoning. Het verschil tussen een A-label en een F-label loopt zo op tot een duizelingwekkende 44%. Concreet: een woning die met label F verkocht wordt voor €348.000, zou met een A-label maar liefst €502.000 kunnen opbrengen. Dit is een direct financieel rendement op uw renovatie-inspanningen.
De onderstaande tabel, gebaseerd op een analyse van Test-Aankoop, visualiseert niet alleen de meerwaarde, maar ook de directe impact op de jaarlijkse energiefactuur. Het toont duidelijk aan dat de investering zich op twee fronten terugverdient: een hogere verkoopwaarde en een drastisch lagere lopende kost.
| EPC-Label | Gemiddelde verkoopprijs | Prijsverschil t.o.v. label D | Jaarlijkse energiekost |
|---|---|---|---|
| Label A | €390.000 | +26% | €800-1000/jaar |
| Label D | €310.000 | 0% | €2000-2500/jaar |
| Label F | €270.000 | -13% | €3500-4000/jaar |
Hoe vermijdt u dat u uw nieuwe ramen moet uitbreken voor de isolatiewerken?
Dit is een van de meest gemaakte en duurste fouten bij een gefaseerde renovatie: u investeert in hoogrendementsglas en nieuwe ramen, om enkele jaren later te beseffen dat ze verkeerd geplaatst zijn voor de geplande gevelisolatie. Het resultaat? Koudebruggen, condensproblemen of in het ergste geval: de nieuwe ramen moeten deels worden uitgebroken om de isolatie correct te kunnen aansluiten. Dit is een perfect voorbeeld van een onomkeerbare fout die met een goed plan vermeden kan worden.
De kern van het probleem ligt in de positionering. Traditioneel werden ramen vaak tegen de buitenste gevelsteen geplaatst. Wanneer u later echter een dikke isolatielaag (bv. 12-16 cm) tegen die gevel wilt aanbrengen, zitten de ramen te diep in de gevel. De isolatie kan niet naadloos doorlopen, wat resulteert in een massieve koudebrug rondom het hele raam. De oplossing is om de ramen ‘in de dag’ te plaatsen, meer naar de binnenkant van de muur, of om met speciale verbredingsprofielen te werken die een latere, naadloze aansluiting van de gevelisolatie mogelijk maken.

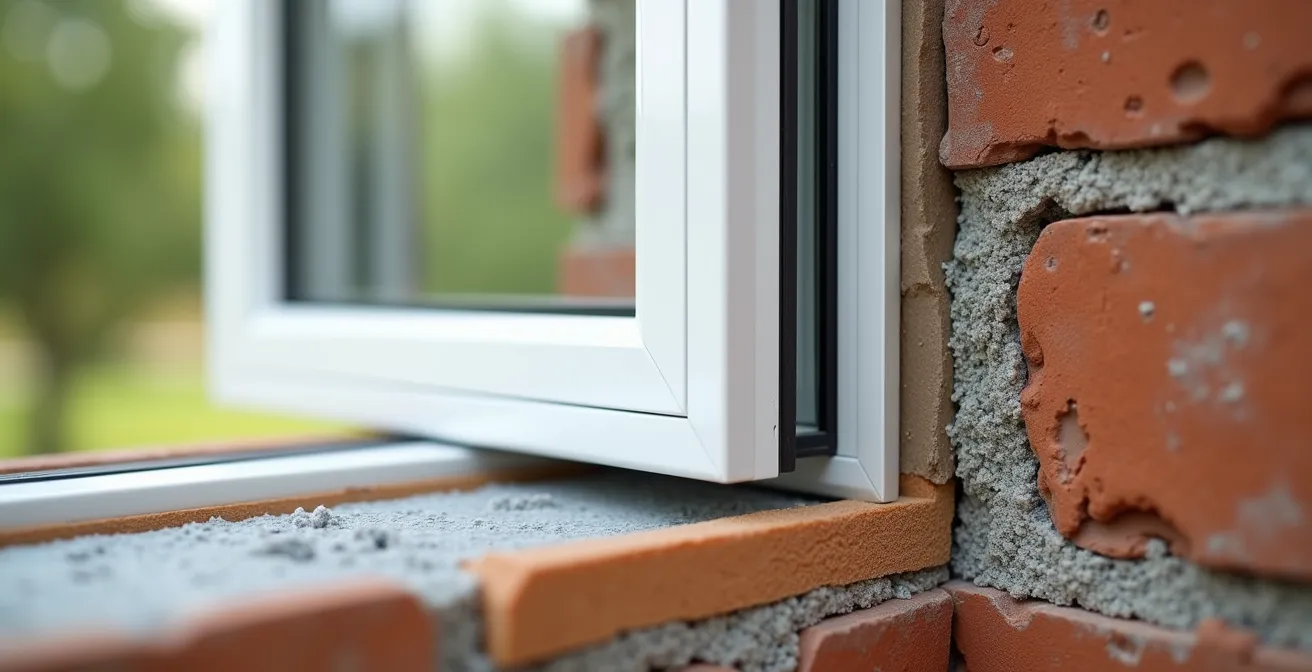

Zoals de doorsnede hierboven illustreert, zorgt de juiste positionering ervoor dat de isolatieschil ononderbroken kan doorlopen van de muur tot aan het raamprofiel. Dit vereist vooruitdenken. Bespreek uw volledige renovatieplan, inclusief de toekomstige gevelisolatie, met uw architect en raamleverancier vóór u de bestelling plaatst. Een klein detail in de plaatsingsmethode kan het verschil betekenen tussen een perfect geïsoleerde woning en een bron van warmteverlies en frustratie.
Checklist: Ramen plaatsen met oog op de toekomst
- Masterplan eerst: Laat een Renovatie Masterplan opstellen door een architect of energiedeskundige voordat u begint. Dit bepaalt de vereiste isolatiediktes.
- Correcte positionering: Kies voor plaatsing van de ramen ‘in de dag’ (in lijn met de toekomstige isolatielaag) in plaats van tegen de buitengevel.
- Verbredingsprofielen gebruiken: Installeer verbredingsprofielen op de raamkaders die een naadloze en luchtdichte aansluiting met de latere isolatie mogelijk maken.
- Dampscherm integreren: Zorg ervoor dat het dampscherm rond het raam correct wordt aangesloten en een overlap heeft van minimaal 15 cm om later aan te sluiten op het dampscherm van de muur- of dakisolatie.
- Documentatie: Neem gedetailleerde foto’s van de plaatsing en de aansluitingen. Deze documentatie is van onschatbare waarde voor de aannemer die later de gevelisolatie uitvoert.
Renoveren of slopen: wat is fiscaal interessanter met het 6% BTW-tarief?
Voor eigenaars van een zeer bouwvallige woning is de vraag onvermijdelijk: investeren we in een diepgaande en complexe totaalrenovatie, of is het financieel en technisch interessanter om te slopen en volledig nieuw te bouwen? Beide opties hebben grote implicaties, niet alleen voor het budget, maar ook voor de timing en de fiscale behandeling. De beslissing hangt af van een zorgvuldige kosten-batenanalyse.
Het verlaagde BTW-tarief van 6% speelt hierin een centrale rol. Voor renovatiewerken aan een woning van minstens 10 jaar oud, kunt u genieten van dit gunstige tarief. Bij sloop en heropbouw geldt in principe het standaardtarief van 21% BTW op de volledige nieuwbouwconstructie, wat een aanzienlijk financieel nadeel is. Hoewel er tijdelijke federale maatregelen zijn geweest voor een verlaagd tarief bij sloop/heropbouw, is de regeling voor renovatie structureel en betrouwbaarder op lange termijn.
Naast de BTW moet u ook rekening houden met andere factoren. Een renovatieproject kan vaak sneller een vergunning krijgen en komt in aanmerking voor een breed scala aan premies via Mijn VerbouwPremie, wat niet het geval is bij nieuwbouw. Een renovatie heeft ook een significant lagere CO2-impact omdat de bestaande structuur en materialen hergebruikt worden. Anderzijds biedt nieuwbouw totale vrijheid in architectuur en indeling en garandeert het een perfecte energetische prestatie zonder de compromissen van een bestaande structuur. De onderstaande vergelijking, gebaseerd op een analyse van bouw- en renovatiekosten, zet de belangrijkste verschillen op een rij.
| Aspect | Renovatie | Sloop/Heropbouw |
|---|---|---|
| BTW-tarief | 6% (woning > 10 jaar) | 21% op volledige nieuwbouw |
| Registratierechten | 3% bij aankoop + renovatie | 3% grond + 0% nieuwbouw |
| Doorlooptijd vergunning | 2-3 maanden | 4-6 maanden |
| Mijn VerbouwPremie | Volledig toegankelijk | Niet van toepassing |
| CO2-impact | 30-50% lager | 100% nieuwe materialen |
| Gemiddelde kost/m² | €800-1200 | €1500-2000 |
De koudebrug-fout: waarom uw zelfgeplaatste isolatie voor schimmel zorgt
U hebt geïnvesteerd in dikke pakken isolatie voor uw dak en muren, maar toch voelt het in de hoeken van de kamer koud aan en verschijnen er na een winter vocht- en schimmelplekken. De boosdoener? Koudebruggen. Dit zijn plekken in de isolatieschil van de woning waar de isolatie onderbroken is of niet goed aansluit. Op deze koude oppervlakken condenseert het vocht uit de warme binnenlucht, wat een ideale voedingsbodem voor schimmels creëert. Goed isoleren is dus meer dan enkel isolatiemateriaal plaatsen; het gaat om het creëren van een ononderbroken, luchtdichte schil.
Typische koudebruggen in Vlaamse woningen zijn te vinden op voorspelbare plaatsen:
- Aansluiting dak/muur: Waar de dakisolatie niet perfect aansluit op de muurisolatie.
- Raam- en deurdorpels: Stenen of betonnen dorpels die zonder thermische onderbreking doorlopen van buiten naar binnen.
- Balkonplaten: Betonnen balkonplaten die een directe verlenging zijn van de binnenvloer en de kou rechtstreeks naar binnen geleiden.
- Funderingsaansluiting: De overgang van de geïsoleerde muur naar de niet-geïsoleerde fundering.
- Niet-geïsoleerde spouwmuur boven ramen: De ruimte boven een raamkozijn waar de spouwmuurisolatie stopt.
Het ironische is dat hoe beter u isoleert, hoe belangrijker het wordt om koudebruggen te vermijden én om te ventileren. Een goed geïsoleerd huis is een luchtdichte doos. Zonder adequate ventilatie kan het vocht dat we produceren (door ademen, koken, douchen) nergens heen en zal het onvermijdelijk condenseren op de koudste plekken. Dit principe is zo fundamenteel dat het verankerd is in de wetgeving.
Isoleren = verplicht ventileren volgens de Vlaamse EPB-eisen
– Vlaams Energieagentschap, EPB-regelgeving 2024
Een mechanisch ventilatiesysteem (type C of, nog beter, type D met warmteterugwinning) is daarom geen luxe, maar een absolute noodzaak in een gerenoveerde woning. Het voert vochtige lucht af en brengt verse lucht binnen, waardoor schimmel geen kans krijgt en u een gezond binnenklimaat behoudt.
Wanneer moet u de Mijn VerbouwPremie aanvragen om geen geld mis te lopen?
De Mijn VerbouwPremie is een krachtig instrument om de kost van uw renovatie te drukken, maar het is geen automatisme. De timing en strategie van uw aanvraag zijn cruciaal om het maximale bedrag te ontvangen en geen geld mis te lopen. Een veelgemaakte fout is om facturen te lang te laten liggen of werken niet slim te groeperen. De regelgeving is strikt: u moet uw premieaanvraag indienen binnen de twee jaar na de datum van de laatste factuur voor een specifieke categorie van werken. Wacht u langer, dan vervalt uw recht op de premie onherroepelijk.
Een tweede strategisch element is het groeperen van aanvragen. De regels stellen dat u voor de meeste categorieën van werken (zoals dak, muren, ramen) maar één keer om de vijf jaar een premie kunt aanvragen. Het is dus verstandig om werken binnen dezelfde categorie te bundelen. Als u bijvoorbeeld van plan bent om zowel de voor- als achtergevel te isoleren, doe dit dan binnen dezelfde periode en dien één gezamenlijke aanvraag in. Een aanvraag indienen voor enkel de voorgevel blokkeert u voor vijf jaar om nog een premie voor de achtergevel te krijgen.
Het is daarom essentieel om uw renovatieproject te zien als een reeks van logische fases en uw premie-aanvragen hierop af te stemmen. Een slimme premie-optimalisatie begint al bij de planning. Volgens de regels van Mijn VerbouwPremie kan je per categorie van werken om de vijf jaar een aanvraag indienen, wat planning essentieel maakt voor het maximaliseren van de opbrengst.
Actieplan: Tijdlijn voor uw Mijn VerbouwPremie aanvraag
- Offertefase: Verzamel gedetailleerde offertes van geregistreerde aannemers. Dit is het moment om werken te groeperen per categorie (bv. alle buitenschrijnwerk samen).
- Uitvoering van de werken: Zorg ervoor dat de aannemer alle nodige attesten voor de premie kan aanleveren na de werken. Documenteer de situatie voor en na met foto’s.
- Verzamelen van facturen: Ontvang alle eindfacturen. De datum op de allerlaatste factuur van een categorie start de klok.
- Indienen van de aanvraag: Ga naar het online loket van Mijn VerbouwPremie en dien uw aanvraag in. Zorg dat u dit doet binnen 24 maanden na de datum van de laatste factuur.
- Planning voor de toekomst: Noteer de datum van uw aanvraag. Vanaf die datum start de periode van vijf jaar waarbinnen u voor diezelfde categorie geen nieuwe premie kunt aanvragen.
Wanneer zijn zonnepanelen nog rendabel nu de terugdraaiende teller weg is?
Met het afschaffen van de terugdraaiende teller in Vlaanderen vragen veel eigenaars zich af of zonnepanelen nog een slimme investering zijn. Het antwoord is ja, maar de strategie is fundamenteel veranderd. Vroeger was het doel om zoveel mogelijk stroom op het net te injecteren. Nu is de sleutel tot rentabiliteit maximale autoconsumptie: het onmiddellijk verbruiken van de stroom die u zelf opwekt. Elke kilowattuur die u zelf verbruikt, is er een die u niet hoeft te kopen aan het duurdere nettarief. Het doel is om uw zelfverbruik van de standaard 30% op te krikken naar 60% of zelfs meer.
Dit vereist een aanpassing in uw levensstijl en het slim inzetten van technologie. Het gaat erom uw grote stroomverbruikers te laten draaien wanneer de zon schijnt, typisch tussen 10u en 16u. Dit kan manueel, maar wordt veel efficiënter met slimme sturing. Een ‘home energy management system’ (HEMS) kan bijvoorbeeld automatisch uw elektrische boiler of de laadpaal van uw wagen activeren wanneer er een overschot aan zonnestroom is. Ook een thuisbatterij kan hierbij helpen, door de overdag geproduceerde stroom op te slaan voor gebruik ’s avonds en ’s nachts.

Het verhogen van uw autoconsumptie is een verzameling van kleine, slimme gewoontes en technologische hulpmiddelen. Hier zijn enkele praktische tips:
- Programmeer uw wasmachine, droogkast en vaatwasser om overdag te draaien met een timer.
- Laad uw elektrische wagen, fiets of ander elektrisch gereedschap op tijdens de piekuren van de zon.
- Installeer een slimme sturing voor uw elektrische boiler.
- Gebruik energie-intensieve keukenapparatuur zoals de oven of airfryer voor de bereiding van maaltijden overdag.
- Overweeg een thuisbatterij als uw verbruiksprofiel veel avond- en nachtverbruik kent.
Wanneer verkoopt u een pand best om de meerwaardebelasting te vermijden?
Na een succesvolle en waardeverhogende renovatie, kan het zijn dat uw levensplannen veranderen en u de woning wilt verkopen. Hierbij loert een belangrijke fiscale spelregel om de hoek: de meerwaardebelasting. Als u een gebouw dat niet uw ‘eigen en enige woning’ is, verkoopt binnen de vijf jaar na aankoop, wordt de gerealiseerde meerwaarde belast aan een tarief van 16,5%. Het is een significant bedrag dat een flinke hap uit uw winst kan nemen.
De ‘5-jarenregel’ is hierbij cruciaal. Deze termijn wordt berekend van de datum van de notariële akte van aankoop tot de datum van de notariële akte van verkoop. Een compromis ondertekenen binnen de vijf jaar is dus geen probleem, zolang de finale akte maar na het verstrijken van de vijf jaar wordt verleden. Dit biedt enige planningsmarge. De meerwaarde zelf wordt berekend als het verschil tussen de verkoopprijs en de aankoopprijs, verhoogd met een forfait van 25% van de aankoopprijs (of de werkelijke kosten als die hoger zijn) en de kosten van de renovatiewerken. Volgens de Belgische fiscale wetgeving zijn 100% van de bewezen renovatiekosten, uitgevoerd door een aannemer, aftrekbaar van de belastbare meerwaarde.
Er is echter een zeer belangrijke uitzondering die voor veel renoverende eigenaars van toepassing is: de vrijstelling voor de ‘eigen en enige woning’. Als u het pand gedurende een ononderbroken periode van minstens 12 maanden voorafgaand aan de verkoop zelf hebt bewoond en er gedomicilieerd was, wordt de meerwaarde volledig vrijgesteld van belasting, zelfs bij een verkoop binnen de vijf jaar. Dit is bedoeld om te vermijden dat gezinnen die verhuizen omwille van bijvoorbeeld gezinsuitbreiding, fiscaal ‘gestraft’ worden. Het kunnen aantonen dat het pand uw hoofdverblijfplaats was, is hierbij essentieel. Dit maakt een enorm verschil en moet zeker meegenomen worden in uw langetermijnplanning.
Belangrijkste aandachtspunten
- Een gedetailleerd renovatie-masterplan, opgesteld met een architect of energiedeskundige, is de absolute basis om dure fouten te voorkomen.
- De volgorde van de werken is cruciaal: denk aan toekomstige isolatie bij het plaatsen van ramen en zorg voor een ononderbroken isolatieschil zonder koudebruggen.
- Premie-optimalisatie is een strategie: groepeer werken per categorie en respecteer de deadlines om geen geld mis te lopen.
Hoe haalt u EPC-label A in een rijwoning zonder uw volledige spaarrekening te plunderen?
Een typisch Vlaamse rijwoning renoveren naar label A lijkt een monumentale opgave, maar met een slim stappenplan en een focus op de juiste prioriteiten is het haalbaarder dan u denkt. Het geheim is niet om alles tegelijk te doen, maar om te focussen op de ingrepen met de grootste impact op uw energieverbruik. Voor een rijwoning, die het voordeel heeft van ‘ingepakte’ zijmuren, zijn er vier duidelijke prioriteiten die samen al voor 80% van de energiewinst kunnen zorgen.
De logische volgorde is altijd van buiten naar binnen en van boven naar beneden, volgens het ‘Trias Energetica’-principe:
- Dakisolatie: Warmte stijgt. Het dak is de grootste bron van warmteverlies (tot 30%). Een dikke laag isolatie (min. 20 cm) is de meest kostenefficiënte eerste stap.
- Vloerisolatie: De vloer op het gelijkvloers (boven de kelder of kruipruimte) is de tweede grote bron van oncomfort en warmteverlies (tot 15%).
- Hoogrendementsglas: Oude ramen zijn enorme koudebruggen. Vervangen door modern HR++ of triple glas heeft een onmiddellijk effect op comfort en verbruik (tot 20%).
- Voor- en achtergevel isoleren: Aangezien de zijmuren al geïsoleerd zijn door de buren, blijven enkel de voor- en achtergevel over. Buitengevelisolatie is ideaal, maar als dat niet kan, is binnenisolatie een goed alternatief.
Eenmaal de schil optimaal is, kunt u nadenken over technieken zoals een (hybride) warmtepomp en een ventilatiesysteem D. De onderstaande tabel geeft een realistische budgetsimulatie voor een gemiddelde rijwoning, inclusief de impact van de Mijn VerbouwPremie. Het toont aan dat de netto-investering aanzienlijk lager ligt dan de brutokosten.
| Onderdeel | Kostprijs | Mijn VerbouwPremie (gem.) | Netto-investering |
|---|---|---|---|
| Dakisolatie (100m²) | €5.000 | €1.750 | €3.250 |
| Vloerisolatie (60m²) | €1.800 | €630 | €1.170 |
| Hoogrendementsglas (25m²) | €8.750 | €2.625 | €6.125 |
| Gevelisolatie binnen (80m²) | €7.200 | €2.520 | €4.680 |
| Hybride warmtepomp | €8.000 | €4.000 | €4.000 |
| Ventilatiesysteem D | €6.000 | €2.100 | €3.900 |
| Totaal | €36.750 | €13.625 | €23.125 |
Uw renovatieplicht is geen last, maar een kans om een gezonde, comfortabele en waardevolle thuis te creëren. De volgende logische stap is niet om morgen lukraak een aannemer te bellen, maar om de tijd te nemen voor het opstellen van een gedetailleerd en coherent renovatie-masterplan, eventueel met de hulp van een architect of energiedeskundige.
